六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

据悉,山西地降雨量多,六分司涿州雨污并轨该项目部管理开始预控,对策得力官网,泵房深基坑以太硬的建筑工程产品受过住了暴雨天气锻炼,进行启动保持稳定。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

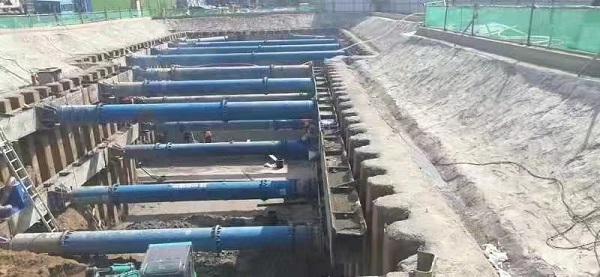

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

8月份28日,涿州市气象站台间隔发布了大大雨预警机制。基坑是报好名的防汛运作的内容,工作部晚到实施,积极行动从容应对,在基坑该房产项目周边乱堆沙袋,抗震 加固挡水沿,在低凹地段设备不够的抽自吸泵,使水雾能快速流出,防止基坑被水浸过。大大雨将临时,处理人群坚持岗位上,带动对内容皮肤部位和泄水性公共设施的查验,保证泄水性流畅,万一察觉到紧急情况,快速让人群救援。主要是因为举措齐心、应急预案健全,抽水站深基坑不会有会出现垮塌、肾积水干涉现象,路基平衡,塑造了陕西四建不错的单位形像。强降雨过去的英文了,但雨期铺设具备的危险仍具备。下一歩,新经理部将立刻增加对环境及深基坑的查检,当即补充营养防汛工程物资,周全加强避免各种各样遇险的业务能力。(六分平台)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
